京沪铁路供电设备升级,分批更换改造40组老旧接触网软横跨
来源: 紫牛新闻
2026-05-12 08:31:00

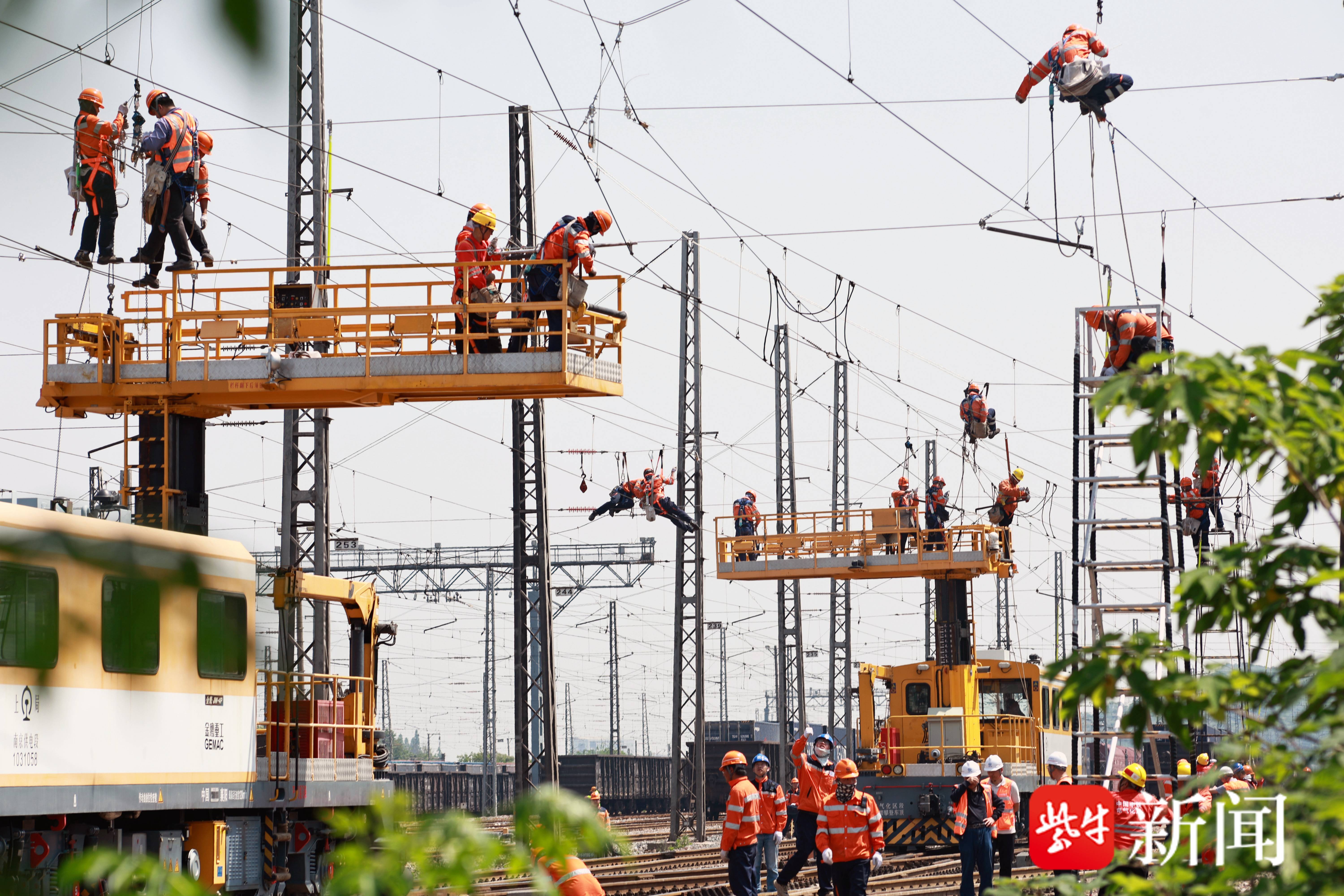

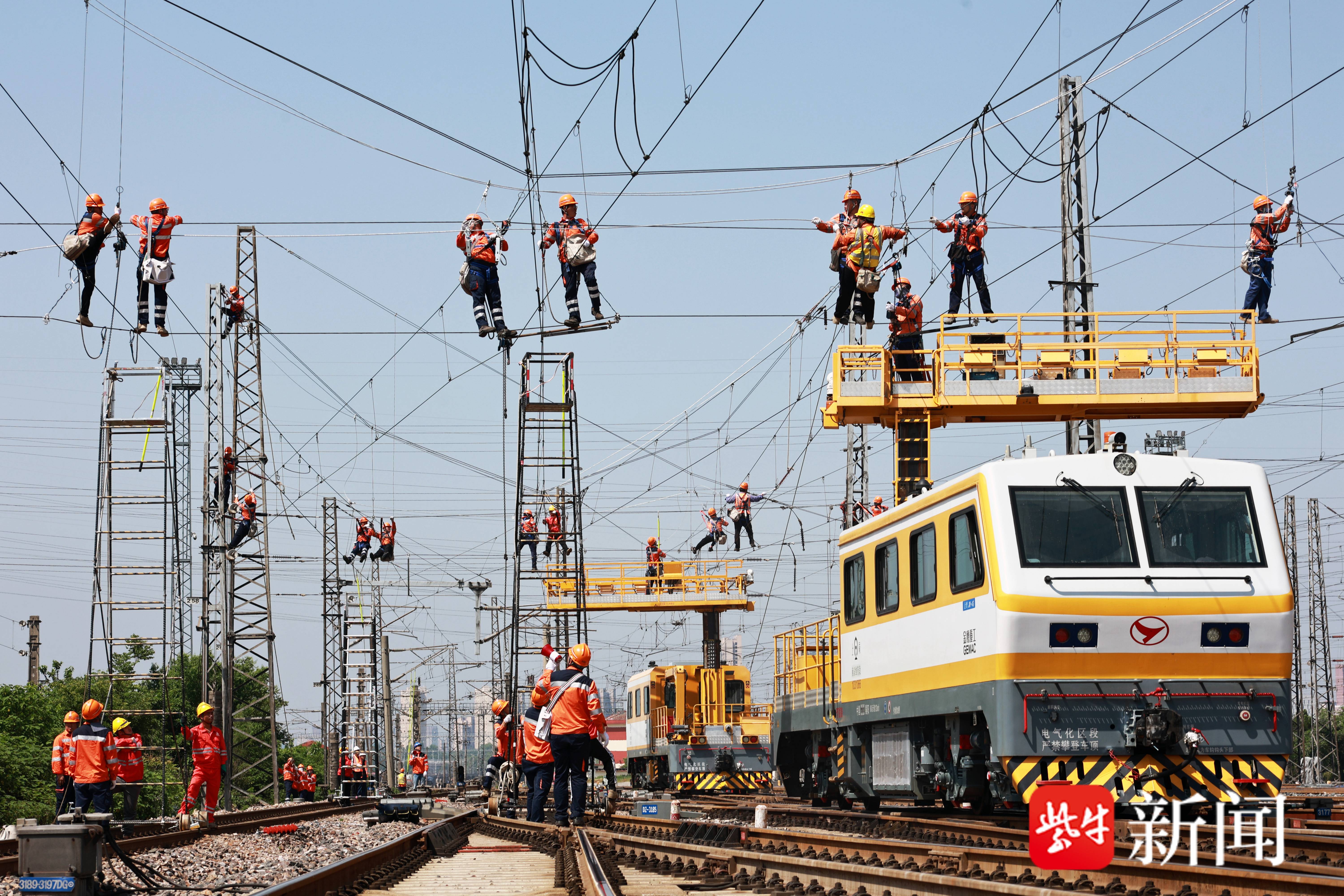

5月11日,京沪铁路南京东站施工现场一派繁忙景象。中铁电气化局运管公司上海维管处南京维管段作业人员抢抓施工天窗期,登高凌空开展空中作业,为线路接触网软横跨精准实施“正骨手术”,全力保障大动脉安全稳定运行。
![]()
接触网软横跨是铁路供电系统的核心关键设施,承担着为电力机车持续稳定供电的重要职能。京沪铁路南京东站区段相关设备已服役近20年,常年经受高负荷行车冲击与风雨侵蚀,部分构件出现老化锈蚀、性能衰减等问题,给铁路供电可靠性和列车行车安全带来潜在隐患,亟需进行更换整治。
该施工点位地处京沪铁路繁忙干线及编组场核心区域,线路车流密集,每日通行列车约140对,具有作业窗口期极短、高空作业风险高、技术标准严苛、安全组织难度大等多重挑战。
![]()

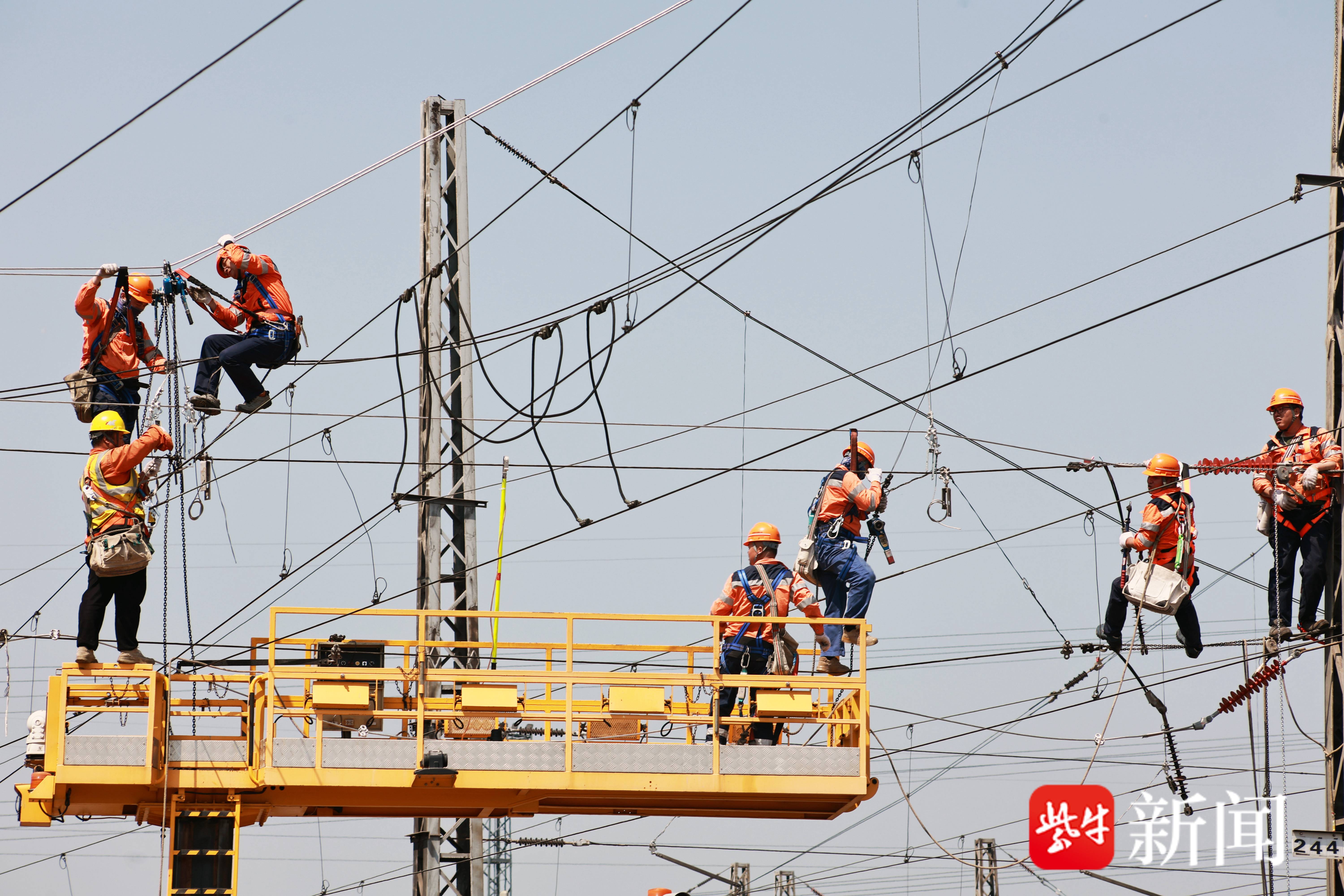

为高效推进施工任务,南京维管段提前细化施工方案,合理调配人员机具,开展安全技术交底和现场模拟推演。施工中,作业人员分工协作、紧密配合,严格按照作业流程高标准完成精准测量、旧件拆除、设备安装、参数调试等关键工序,在有限天窗时间内高效完成软横跨更换任务。
![]()
据了解,该段已统筹制定专项整治计划,将利用28个天窗点,分批完成40组老旧软横跨更换改造。通过集中整治彻底消除设备安全隐患,全面优化接触网设备运行,切实提升京沪铁路供电保障能力与线路运输效能。
通讯员 杜希昊 扬子晚报/紫牛新闻记者 曹卢杰
