国家电网迎峰度夏重点工程——淮安上河变电站升级上岗

来源: 紫牛新闻

2025-06-16 15:40:00

扬子晚报网6月16日讯(通讯员 郭玲 王秋尘 记者 朱鼎兆)“1号、2号主变压器及相关新设备试运行结束,正式投运!”6月15日20时11分,在江苏淮安500千伏上河变电站内,两台崭新的国产1000兆伏安主变压器经24小时试运行后成功“上岗”。这标志着国家电网公司迎峰度夏重点工程——上河变电站500千伏1号、2号主变压器增容改造工程正式并网投运,可为华东电网新增约500兆伏安供电容量,也为迎峰度夏期间电力安全可靠供应注入了强劲动能。

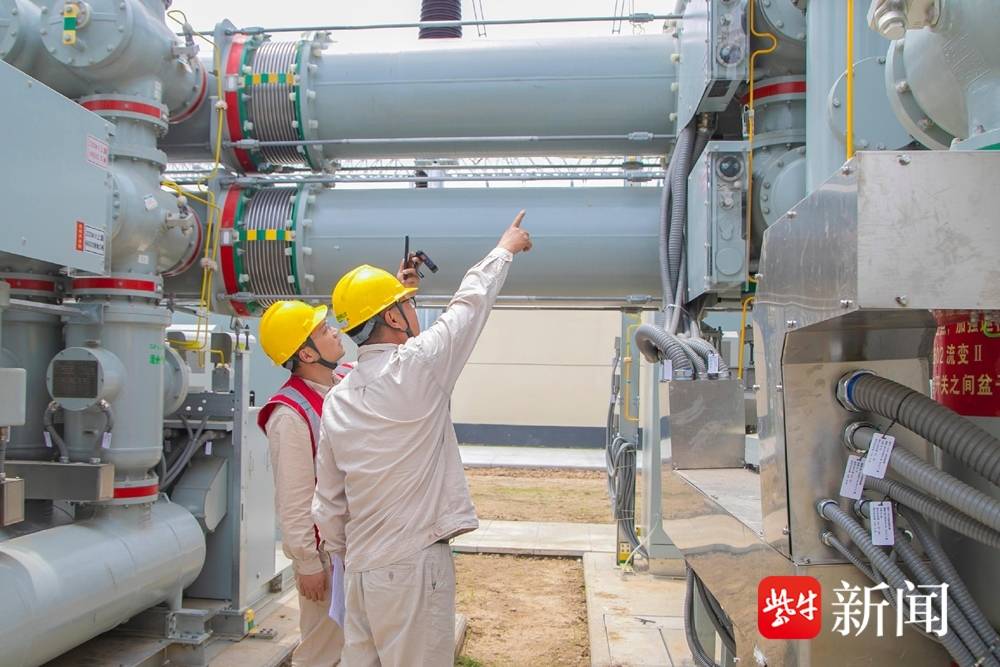

图为500千伏上河变电站运维监控人员开展新变压器调试启动工作(陈妍/摄)

作为我国首条跨区域、远距离超高压输变电工程——阳淮工程的末端站,上河变电站投运于1999年,是徐州电厂、连云港田湾核电站等众多百万千瓦级大型电源汇集输送的关键枢纽变电站,至今运行已达26年之久。近年来,伴随设备自然老化与区域经济社会发展带来的用电需求攀升,上河变电站原有的两台750兆伏安进口主变压器难堪重负。

2024年3月,国务院印发《推动大规模设备更新和消费品以旧换新行动方案》,鼓励推动发输配电设备等更新和技术改造。国网江苏省电力有限公司响应号召,自2024年下半年起,陆续在上河变电站开展主变压器压器增容改造、220千伏配电装置改造以及新建子站等一系列升级改造工程。其中,国网淮安供电公司参与该站主变压器增容改造工程造验收启动、负责220千伏配电装置改造工程建设和验收启动工作。

主变压器增容改造工程于去年9月开工,今年6月上旬完成全面验收和生产准备。面对建设现场交叉作业面广、安全管控压力巨大等多重挑战,淮安供电公司成立上河改造验收专班,提前梳理改造期间二次电缆抽除、同屏装置工作等各类关键风险点,针对性编制《上河变改造现场及电网管控方案》。专班成员主动对接参建单位开展验收协调,针对增容工程的施工关键点、隐蔽工程等进行全过程闭环管控,确保新设备零缺陷投运。

“工程的成功投运,让这座承载重任的老站焕发出了新生机。关键核心设备实现国产化替代,既彰显了我国电力装备制造实力,也为保障国家‘西电东送’战略通道的安全稳定以及华东电网‘北电南送’的可靠运行增添了关键保障。”淮安供电公司500千伏变电运检中心主任席文兵表示。
