带电安装断路器 区域用电更可靠

来源: 紫牛新闻

2025-08-11 19:07:00

8月11日9时15分,在常州市金坛区尧塘街道干西村一条狭窄的土路上、10千伏汇福线一根电杆处,一辆带电作业车和一辆材料工具车有序抵达指定位置,准备通过10千伏复杂作业方式实施线路分段改接工作。

据工作负责人王俊介绍,这已经是今天该组人员工作的第二个现场,之前已赴水北村完成了10千伏集镇线一处开关放电带电消缺工作。“班组除了完成每天计划工作任务,还担负着配网缺陷消除工作;虽然已经立秋,但气温仍然有35度,有效工作时间短,只能见缝插针安排……这两个现场离得比较近,可以节约一点时间……为保障工作人员人身安全,我们采用轮流‘上岗’的方式进行,7名工作人员分成了3个小组依次作业……”

此次作业是国网常州市金坛区供电公司优化配网网架工程的一项施工任务,需要带电断开10kV线路弓字跳线搭头,在带电作业中属于高风险等级。作业人员要在不中断供电的前提下,将10千伏汇福线加装一组柱上断路器,使线路分段更加合理,进一步提升线路供电可靠性和运行灵活性。

为确保工作安全有序进行,王俊提前7天前往作业现场勘查,并指导配网作业班成员预先完成了柱上断路器的安装。同时,工作班成员反复推演带电作业流程,明确了6个关键环节风险点,并针对每个风险点制定了相应的应急预案。

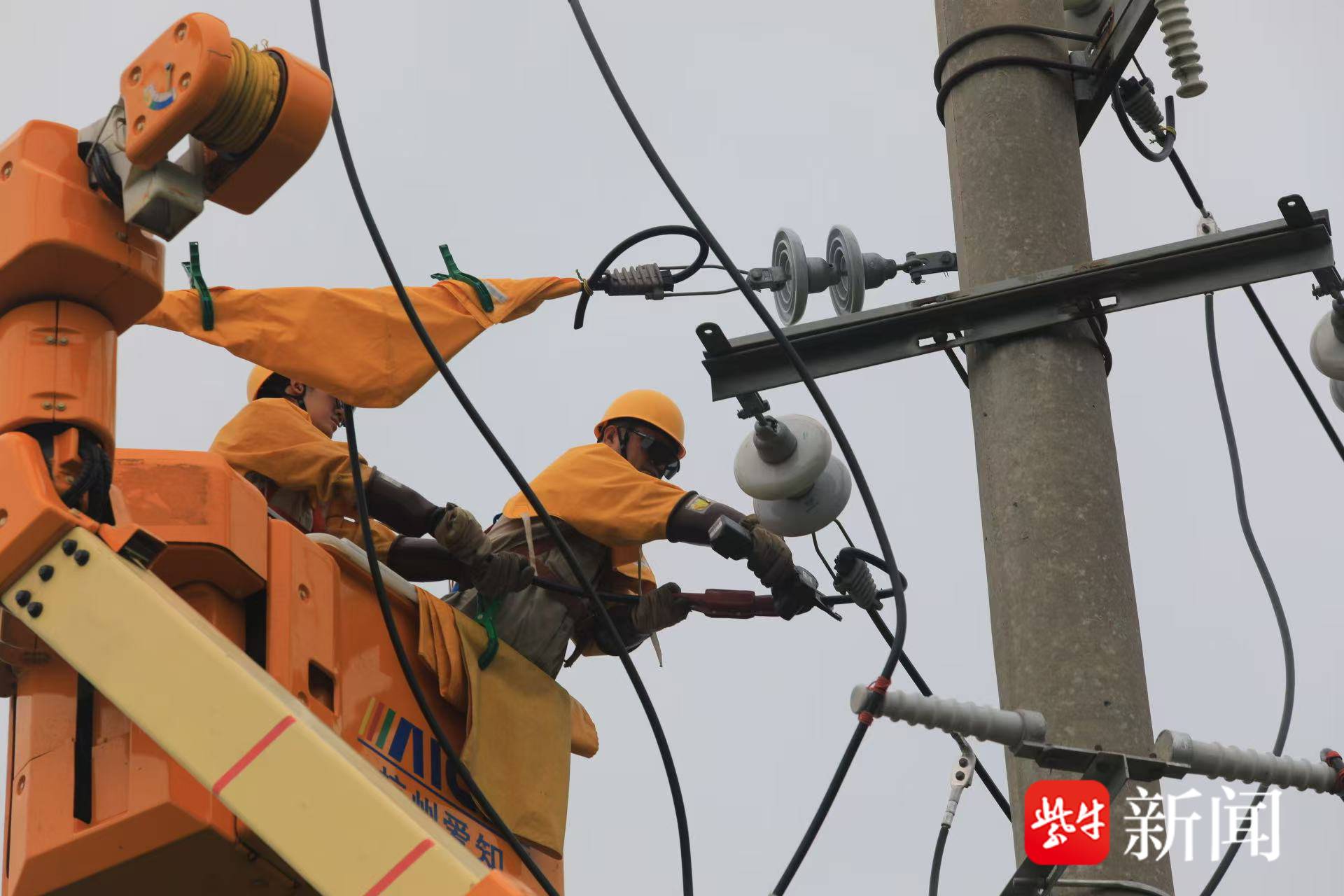

9时44分,两名带电作业人员乘坐绝缘斗臂车升至10千伏汇福线横担一侧的作业点位。在陆金华的监护下,他们使用绝缘毯、绝缘套管遮蔽导线和接地体。随后操控绝缘斗臂车的小吊装置,小心翼翼地开展断路器引线搭接工作。“作业过程中要始终保持人体与带电体40厘米以上的安全距离……”天气闷热难当,没有一丝风,两人很快浑身湿透、汗如雨下。10时17分,第二组人员又开始了另一侧的搭接工作。11时04分,第三组作业人员再次升空,确认分流正常后,着手带电开断导线。

11时48分,他们完成了全部杆上作业任务,拆除绝缘屏蔽后安全返回地面,带电安装断路器作业结束。

张春艳 夏冰
