跨越 1.1 公里山路,只为守护一户打水人家的光明

来源: 紫牛新闻

2025-09-17 15:06:00

“以前打水经常遇到电压不稳的情况,现在好了,有了新架的线路和变压器,再也不用担心抽水机‘罢工’了!” 9月17日,地处茅山老区的常州市金坛区薛埠镇桃山凹村的打水点用户杨六庚看着运转稳定的抽水设备,向前来回访的供电公司工作人员连连道谢。为保障这一单个打水用户的稳定供电,国网常州市金坛区供电公司历时数月筹备,克服山路崎岖、地质复杂等多重困难,耗时 4 天完成 1.1 公里电力线路架设。

方案“升级”:多架 500 米高压线,只为电压更稳定

事情要从几个月前说起。早在今年3月份,该公司接到了用户杨六庚的用电申请,核定总容量为20kW。容量并不大,问题是此处地处茅山腹地,离最近的10千伏东港线有1公里远。如果按照用户原先的想法,全程架设低压线,则会存在电压不稳定问题,供电半径过长,可能导致电压质量无法满足抽水设备长期稳定运行的需求。

“哪怕只有一户用户,也要保证供电质量!”该公司线路专职张亮表示。经过多次现场测算和技术论证,供电公司决定对方案进行优化调整:在原规划线路基础上,延伸 500 多米高压线,并新装 1 台变压器。这一调整不仅将供电半径缩短了一半,还能有效提升电压稳定性,从根本上解决打水点用电难题。另外,附近一家农庄也可以就近接入,改善电压质量,可谓一举两得。

攻坚克难:“带电作业 + 低压发电” 保民生,石头山里 “啃硬骨头”

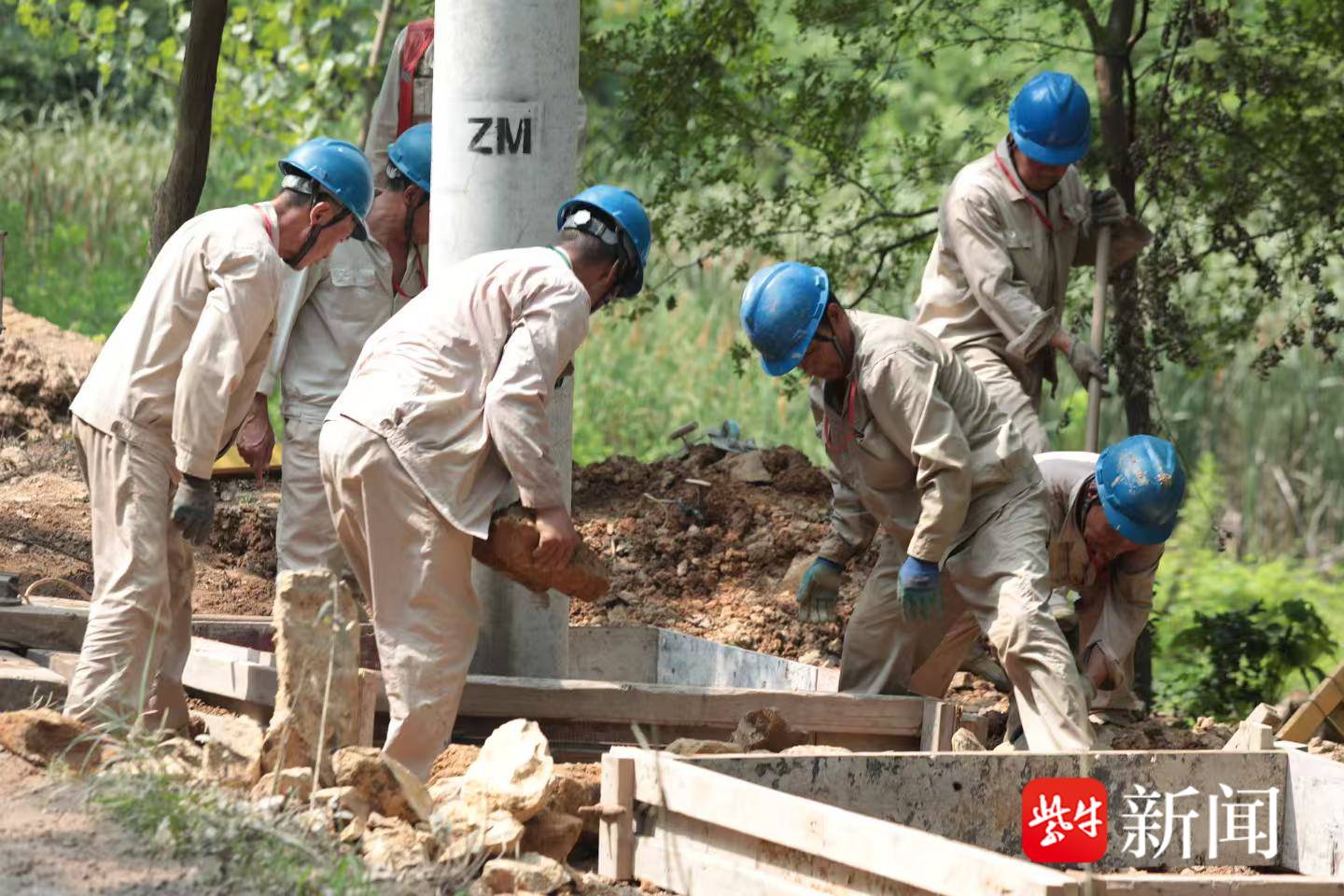

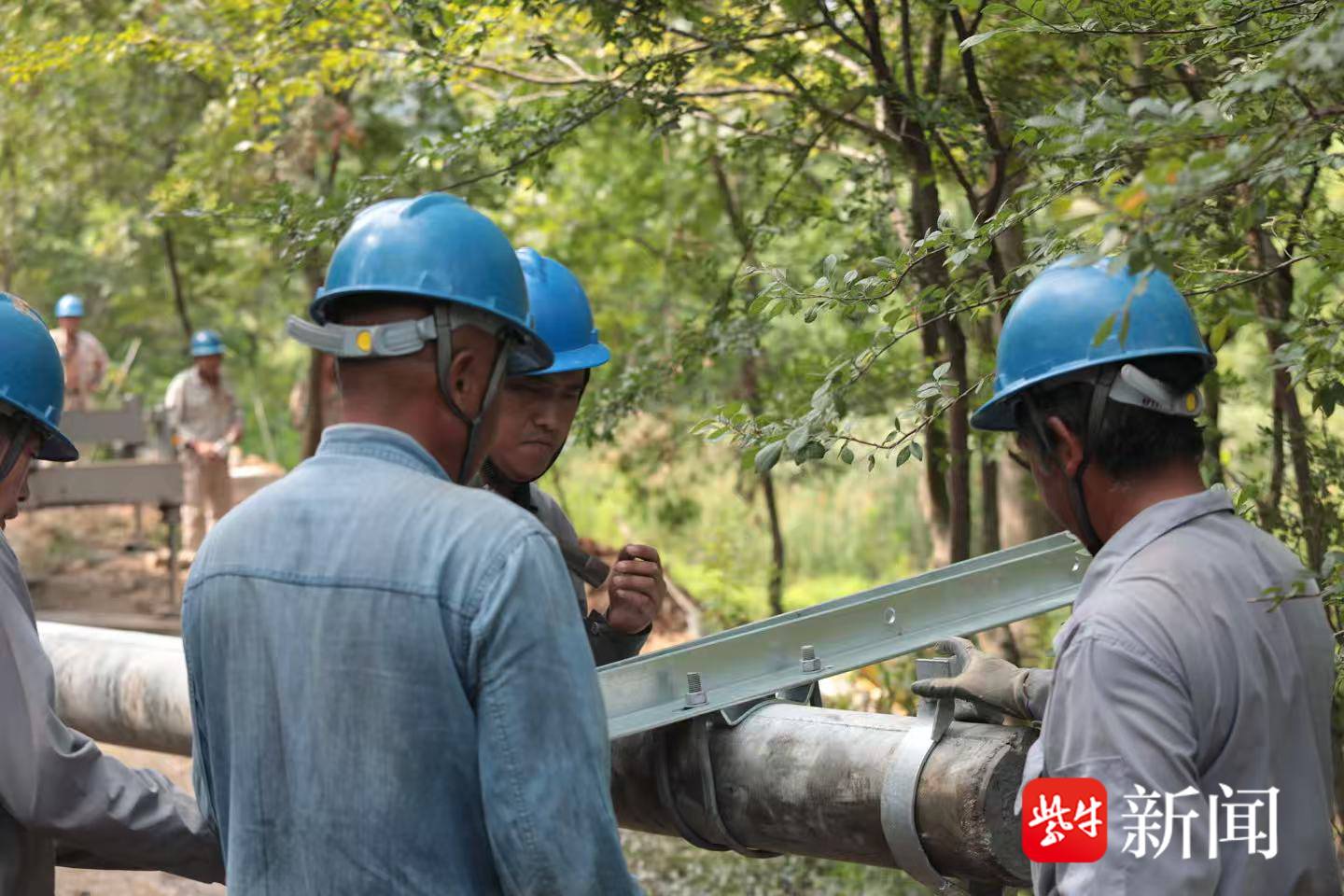

施工启动后,山区复杂的地理环境给施工团队带来了不小的挑战。此次架设的 1.1 公里线路沿山路蜿蜒而行,通道内遍布石头,土壤层较薄,传统的深挖立杆方式根本无法实施。“石头太硬了,人工挖不动,普通工具也派不上用场。” 现场施工负责人王建华介绍,为确保电杆稳固,团队只能调用挖机进行 “大开挖”,先将坚硬的岩石层破除,再浇注水泥固定电杆,每立一根电杆都要比在平原地区多花 2-3 倍的时间。

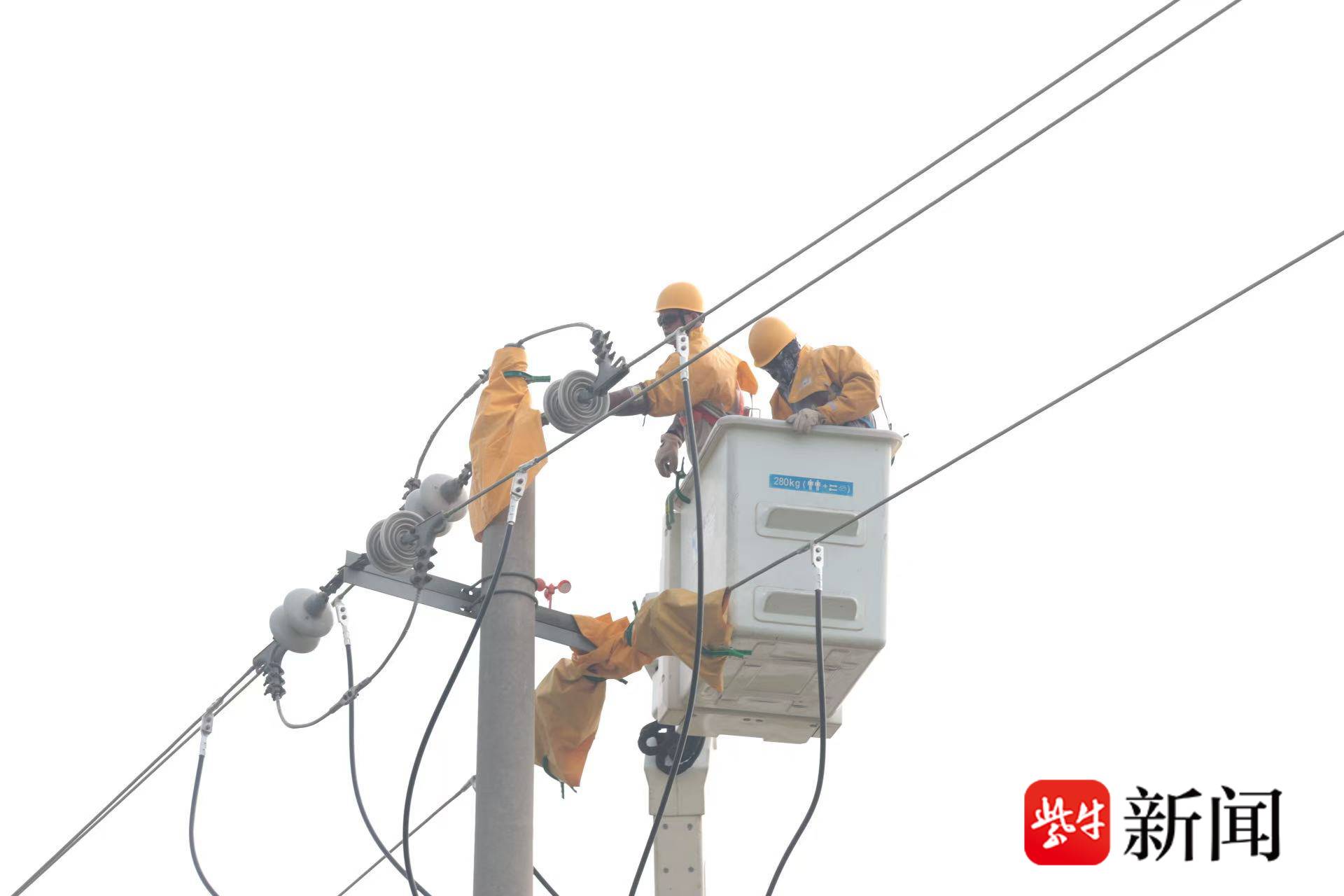

与此同时,为最大限度减少施工对周边村民用电的影响,该公司采用 “带电作业 + 低压发电”的作业模式。在高压线延伸段施工中,工作人员采用带电解合搭头的方式操作,避免了大范围停电;在搭头后段的桃山凹2#变,启用发电机为其低压供电,确保施工期间周边村民生产生活用电不受干扰。

尽管面临诸多困难,作业期间又适逢持续高温天气,但施工团队始终坚守岗位,清晨便携带设备上山,直到傍晚才下山。遇到陡峭路段,大家就肩扛手抬将器材运到作业点;遇到下雨天气,就穿上雨衣继续施工,只为尽快完成线路架设,让用户用上 “放心电”。

历时数月筹备,4 天高效完工:供电服务 “不打烊”

从方案制定到现场施工,该公司前后筹备了数月时间。期间,技术团队多次深入山区勘察地形、测量数据,与当地村委会和村民沟通协调线路走向,确保方案科学合理、符合实际需求。山路狭窄,通道紧张,只能采用沿路架设的方式,500米线路架设了14档线,8个耐张段,树木茂盛、蚊虫密集,也给施工造成了很大的影响。经过前期充分准备,最终仅用 4 天时间就完成了 1.1 公里线路架设、500 多米高压线延伸和 1 台变压器新装工作。

线路投运后,工作人员第一时间前往打水点进行调试,确保抽水设备正常运转,并向用户详细讲解用电安全知识。“以后再也不用为打水用电发愁了,供电公司真是为我们办了件大实事!”看着清澈的水流从水管中涌出,杨六庚脸上露出了满意的笑容。

张斌 夏冰
